Zanim będziemy mogli przystąpić do układania płytek na wodnym ogrzewaniu podłogowym, należy odczekać pewien czas.
Najpierw jastrych musi prawidłowo związać.
W przypadku zapraw cementowych zajmuje to zwykle ok. 21 dni, Anhydrytowych 7 dni.
Pamiętajmy, aby w tym czasie okna i drzwi były pozamykane, ponieważ przeciąg mógłby spowodować zbyt szybkie lub nierównomierne wysychanie tej warstwy.
Po upływie tego czasu należy przystąpić do tzw. wygrzewania wylewki.
To bardzo ważny etap prac i nie można go pomijać.
Pomieszczenie o powierzchni 100 m² i grubości posadzki 7 cm, do wyprodukowania mieszanki betonowej potrzebuje około 1000 litrów wody. Należy się jej pozbyć przed przyklejeniem płytek ceramicznych gdyż wylewka betonowa kurczy się w czasie schnięcia.

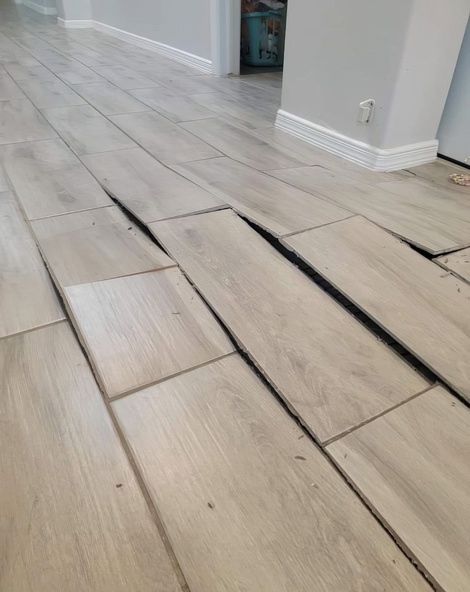

Brak wygrzania posadzek może doprowadzić do rozwarstwienia masy klejowej lub pęknięć płytek.
Cykl wygrzewania uważa się za zakończony jeśli wilgotność podłoża wynosi
0,3% Anhydrytu i 2% dla Cementowej.

Trwa 30 dni dla cementowych i 14 dni dla Anhydrytowych.
Test wilgotności wykonuje się profesionalnymi miernikami,
Można podstawowy test zrobić samemu dla wylewki cementowej kładąc na noc arkusz foli 1 m2, rano sprawdzając czy pod jest sucha.
Anhydrytowa jest bardziej wymagająca, nie odporna na wilgoć.
